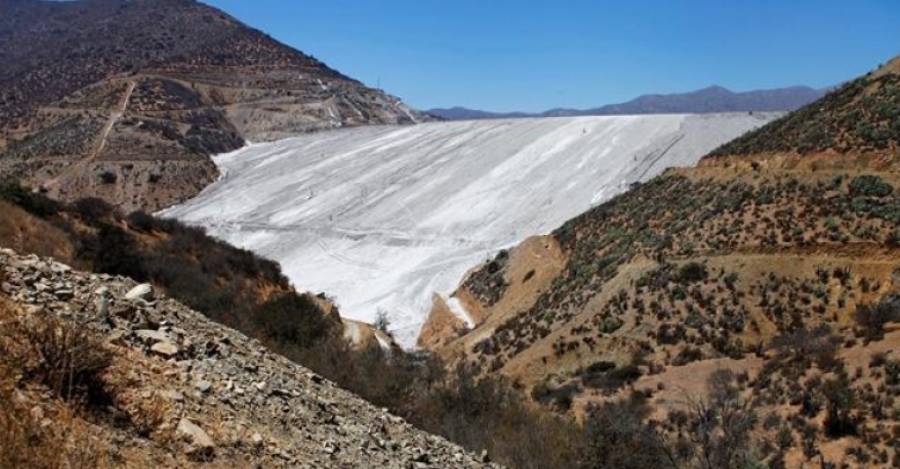

Construcción
El muro principal se construye con la fracción gruesa de los relaves (arenas), la cual es separada de la fracción fina en una estación de ciclones. Toda la fracción fina es depositada al interior de la cubeta.
El tranque El Mauro fue diseñado para almacenar, en su condición final, 1.700 Mt de relave, con una altura proyectada final 237 m, que corresponde a una elevación de coronamiento igual a 983 m s.n.m., y a una longitud
igual a 1.450 m. Adicionalmente durante su fase de crecimiento el tranque considera la construcción de un muro de empréstito para el cierre lateral de la cuenca, el cual se proyecta para el año 2028.
El Tranque El Mauro está diseñado para soportar condiciones tanto sísmicas como hidrológicas extremas y de esta manera asegurar su estabilidad.
Actualmente, el muro tiene una altura de 189 m con una cota de coronamiento de 935 m s.n.m. y una capacidad utilizada de 966 Mt.
Monitoreo
La estabilidad del tranque de relaves se supervisa de manera continua mediante un sistema de instrumentación geotécnica que cuenta con más de 100 dispositivos en operación. Estos equipos permiten obtener información
esencial sobre el comportamiento del tranque, incluyendo el nivel freático, desplazamientos, aceleraciones sísmicas y temperatura. Para ello se utilizan instrumentos especializados, como piezómetros, termómetros
y acelerómetros.
Transporte, Clasificación y distribución
El transporte de los relaves desde la Planta Concentradora Piuquenes (PCP) al Tranque El Mauro se realiza en forma hidráulica-gravitacional. En un primer tramo, se transporta a través de un relaveducto de acero de una longitud
de 50 km desde la PCP hasta la estación disipadora a la llegada al tranque. Desde este punto el relave es transportado mediante una canaleta de relaves hasta el cajón de distribución, desde el cual es distribuido ya
sea hacia el sector del muro, mediante canaleta de relaves de hormigón armado, o hacia el sector de la cola.
En el costado derecho se ubica una estación de hidrociclones, encargada de separar la fracción gruesa del relave, la cual se deposita hidráulicamente en el cuerpo del muro para su crecimiento. La fracción fina se
descarga hacia la cubeta. La arena se distribuye formando canchas que son perfiladas para ajustar su espesor conforme al diseño. Posteriormente, se realiza un proceso de compactación y aseguramiento de calidad, tras el cual
la capa pasa a integrar el cuerpo del muro. El agua utilizada en la depositación hidráulica es capturada por el sistema de drenes ubicado en la base del muro y recirculada hacia la cubeta del tranque.
El agua recuperada en el tranque se bombea hacia la planta concentradora para su reutilización.
Plan de cierre y post cierre
En 2019, Minera Los Pelambres, generó una actualización del plan de cierre de faena en cumplimiento de la Ley de Cierre de Faenas e Instalaciones Mineras (Ley N° 20.551) , aprobado por SERNAGEOMIN. De modo general, las principales
obras y actividades consideradas para el cierre son:
- Desmantelamiento de Instalaciones.
| - Habilitación de vertedero de emergencia.
|
- Secado de laguna de aguas claras.
| - Cercado de torres colectoras.
|
- Mantención de canales perimetrales.
| - Instalación de cortavientos.
|
- Sistema de manejo de aguas naturales.
| - Compactación de berma de coronamiento.
|
| - Piscinas de emergencia (evaporación).
|
- Recubrimiento de cubeta y taludes.
| - Construcción de muro de protección al pie del talud.
|
- Estabilización de taludes.
| |
| |
